2018年新馆项目建设工程回顾
发布时间: 2019年02月20日

  2018年是伟德国际BETVlCTOR1946新馆项目建设飞速进展的一年。在省委、省政府的高度重视和推动下,在省直部门的大力支持下,在各参建单位的共同努力下,伟德国际BETVlCTOR1946新馆项目建设取得明显成效。截至2019年1月,新馆项目土建工程已完成复杂铸钢节点安装、主体钢结构封顶及卸载、景观桥搭建浇筑、挂板及内隔墙砌体安装、主体铝板幕墙安装等工程,新馆整体建设形象良好,为2019年底新馆土建工程完工打下了夯实的基础。

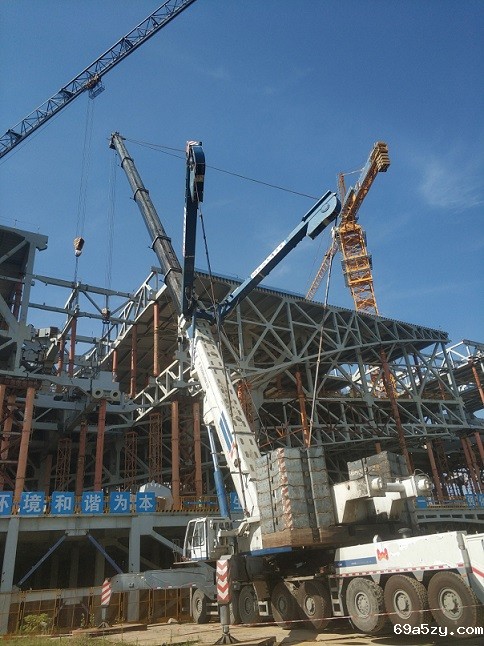

(2018年6月15日,新馆钢结构钢拉索节点吊装)

(2018年6月29日,伟德国际BETVlCTOR1946新馆主体钢结构封顶)

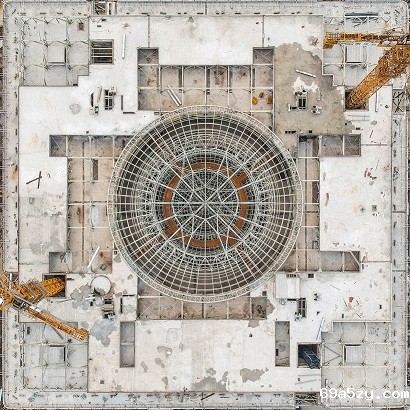

(2018年10月31日,新馆主体钢结构卸载完成,空中航拍新馆)

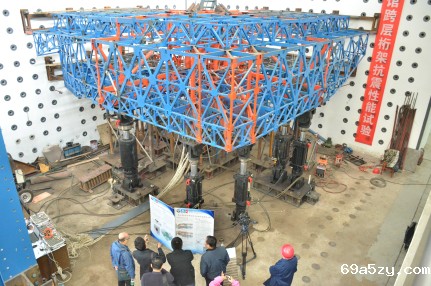

(2018年11月9日,主体钢结构抗震性能试验)

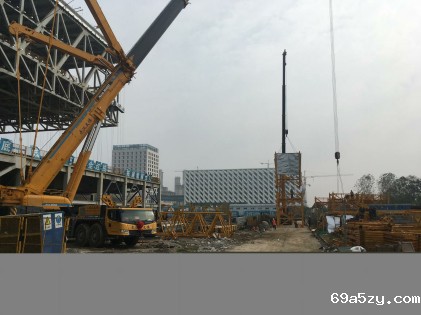

(2018年11月25日,塔吊全部拆除)

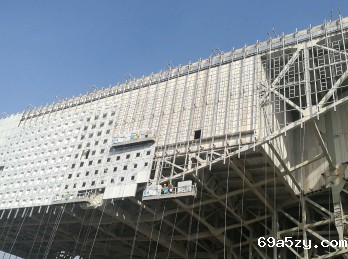

(2018年12月,新馆项目幕墙开始安装)

   撰稿/孙允芳  摄影/中建三局
